ИИ-дата-центры и энергосети: проблема не только в мегаваттах
ИИ-дата-центры меняют разговор об энергосетях: важны не только мегаватты, но и скорость изменения нагрузки, качество электроэнергии и правила подключения.
По состоянию на 3 июля 2026 года ИИ-дата-центры и энергосети обсуждают уже не только через вопрос «где взять больше мегаватт». Новый риск тоньше: большие GPU-кластеры могут менять потребление резко, синхронно и в конкретной точке сети. Для системного оператора это другая задача, чем просто добавить генерацию к годовому прогнозу.
IEEE Spectrum в июльском материале формулирует проблему прямо: энергосеть сталкивается не только с масштабом спроса, но и с его поведением. Обучение моделей может запускать плотные синхронизированные вычисления, инференс распределяется по пользовательскому спросу, а охлаждение догоняет нагрузку нелинейно. В итоге важны не только мегаватт-часы, но и скорость изменения мощности, место подключения, качество электроэнергии и правила, по которым крупную нагрузку вообще пускают в сеть.
Это не повод писать, что ИИ «ломает энергосети». Такой заголовок был бы удобным, но неточным. Правильнее сказать так: ИИ-дата-центры заставляют энергосети учитывать профиль нагрузки так же серьёзно, как общий объём потребления.

Почему ИИ-дата-центры сложны для энергосетей
Профиль нагрузки ИИ-дата-центра - это не среднее потребление за месяц. Это скорость, амплитуда и предсказуемость изменений мощности во время обучения, инференса, переключения задач и работы охлаждения. Если обычный дата-центр ведёт себя относительно ровно, плотный ИИ-кластер может давать более резкие ступени нагрузки.
В апрельском материале IEEE Spectrum про power buffer для дата-центров приводилась оценка, что нагрузка ИИ-объектов может подскакивать и падать на 70% и больше за миллисекунды. Там же описывалась схема с двунаправленным UPS-буфером, который ставится между дата-центром и сетью, чтобы сгладить такие колебания. Это не универсальное решение, но хороший индикатор: проблема уже достаточно практическая, чтобы под неё тестировали отдельный слой силовой электроники.
Для сетей короткие скачки опасны не потому, что они всегда ведут к аварии. Опасность в другом: планирование, резервы, регулирование частоты, локальные подстанции и линии могут быть рассчитаны на один характер нагрузки, а получить другой. Особенно если несколько крупных площадок стоят рядом.
Масштаб всё равно важен, но он не объясняет всё
IEA в разделе Energy demand from AI пишет, что в базовом сценарии мировое потребление электроэнергии дата-центрами удвоится примерно до 945 ТВт·ч к 2030 году. Это чуть меньше 3% глобального потребления электричества. Рост с 2024 по 2030 год - около 15% в год, то есть более чем в четыре раза быстрее роста спроса со стороны остальных секторов.
Эти цифры нужны для масштаба, но они не закрывают главный вопрос. По IEA, крупные гипермасштабные дата-центры уже могут требовать 100 МВт и больше, а в США, Китае и Европе дата-центры в отдельных экономиках дают заметную долю потребления. При этом локальная концентрация важнее средней мировой доли: IEA отмечает, что в Ирландии дата-центры уже потребляют более 20% электричества страны, а как минимум в пяти штатах США их доля превысила 10%.
Ровный и предсказуемый спрос оператор может закладывать в планы линий, подстанций, генерации и резервов. Концентрированная нагрузка, которая быстро меняется в одном узле, создаёт отдельную инженерную задачу: выдержать не только объём, но и поведение.
| Фактор нагрузки | Сетевой риск | Возможная мера |
|---|---|---|
| Быстрый запуск или остановка вычислительных задач | Резкие отклонения баланса и частоты | Буферные батареи, UPS, ограничения скорости изменения нагрузки |
| Концентрация нескольких ЦОДов в одном районе | Перегрузка подстанций, линий и локальных коридоров передачи | Жёсткие условия подключения, очереди interconnection, локальные сетевые инвестиции |
| Силовая электроника, выпрямители, инверторы и плотные GPU-кластеры | Гармоники, кратковременные переходные процессы, вопросы качества электроэнергии | Power conditioning, мониторинг качества, требования к ride-through |
| Гибкие, но коммерчески важные ИИ-нагрузки | Сложно понять, какую часть можно реально сдвинуть без ущерба сервису | Demand response, договорные ограничения, телеметрия и планирование задач с учётом сети |
Что добавляет NERC: правила не успевают за large loads

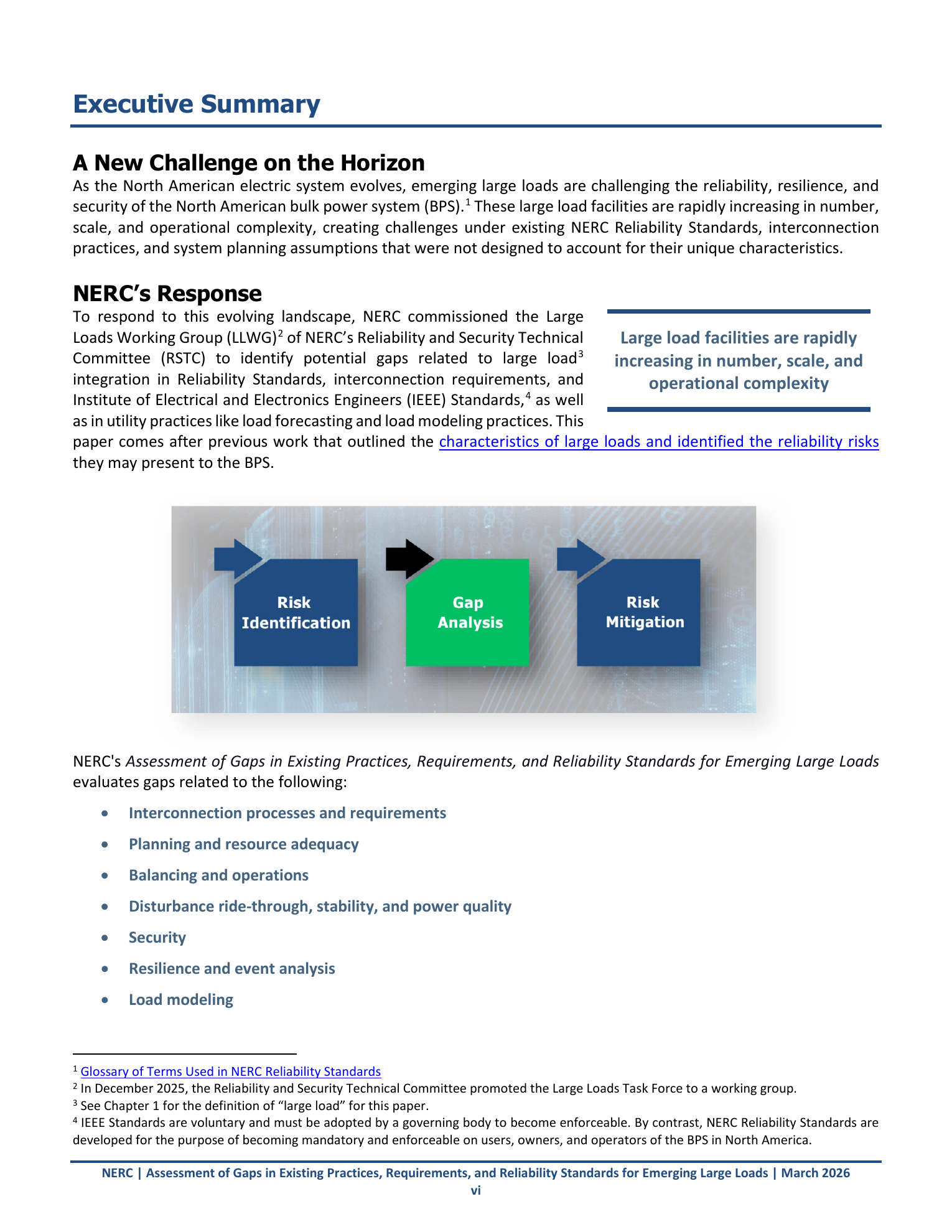

Самый полезный документ здесь не новостной, а регуляторно-технический. В марте 2026 года NERC выпустила white paper про пробелы в практиках, требованиях и reliability standards для emerging large loads. ИИ-дата-центры не единственный тип такой нагрузки, но они хорошо попадают в эту категорию: крупные, быстро растущие, сложные операционно и часто подключаемые к сети быстрее, чем строится новая инфраструктура.
NERC перечисляет зоны, где нужны доработки: процессы подключения, планирование и ресурсная достаточность, балансирование и операционная работа, устойчивость при возмущениях, качество электроэнергии, безопасность, анализ событий и моделирование нагрузки. В разделе про балансирование отдельно сказано, что действующие стандарты не дают явных ограничений на то, как быстро крупные нагрузки могут набирать или сбрасывать мощность. Там же отмечено, что даже если формальные показатели управления ACE соблюдены, частотная устойчивость в отдельных сценариях всё равно может быть под риском.

В разделе о моделировании NERC формулирует ещё один важный вывод: практики моделирования больших нагрузок недостаточно точны, а привычные сценарии могут быть недостаточно консервативны. Для частотной устойчивости это означает, что оператору надо лучше понимать не только максимальный спрос, но и динамическое поведение нагрузки при событиях в сети.
Почему это не обычный спор про энергопотребление ИИ
У темы ИИ и энергии есть несколько соседних сюжетов. Есть вопрос выбросов. Есть вопрос воды и охлаждения. Есть локальные моратории, тарифы и протесты. Мы уже разбирали, как задержки AI-датацентров в США связаны с сетевой пропускной способностью и сроками подключения. Отдельно был сюжет про мораторий на дата-центры в Сиэтле, где инфраструктурный вопрос быстро стал муниципальным и трудовым.
Этот материал про другое. Не про то, сколько всего электричества съест ИИ, а про то, как именно он его берёт. Для сети мегаватты в год и мегаватты за миллисекунды - разные задачи. Первая решается долгим планированием генерации и линий. Вторая требует телеметрии, моделей, быстрого регулирования, силовой электроники и договоров с потребителем.
Поэтому широкий тезис «нужно строить больше электростанций» недостаточен. Даже если генерации хватает на годовом балансе, локальный узел может упереться в подстанцию, линию, качество электроэнергии или ограничение на скорость изменения нагрузки. А сетевые проекты обычно живут в горизонте лет, не кварталов.
Какие решения уже обсуждаются
Первый слой - технический буфер. Это батареи, суперконденсаторы, UPS и power-conditioning systems между дата-центром и сетью. Их задача - не сделать объект автономным, а сгладить резкие изменения, пережить короткие события в сети и не отдавать весь хаос нагрузки наружу.
Второй слой - гибкость вычислений. Не все ИИ-задачи одинаково срочные. Часть обучения, пакетной аналитики или генерации можно сдвигать по времени, переносить между площадками или ограничивать в моменты сетевого напряжения. Но здесь нельзя фантазировать: если дата-центр обслуживает платный realtime-инференс, оператор не сможет просто выключить половину нагрузки без ущерба клиентам.
Третий слой - правила подключения. NERC прямо указывает на interconnection processes and requirements как отдельную зону gaps. Для новых крупных объектов это может означать больше требований к данным о профиле нагрузки, моделям, ride-through, телеметрии и участию в программах управления спросом. И да, это может замедлить подключение тех, кто раньше рассчитывал купить мощность как обычный промышленный потребитель.
Четвёртый слой - распределение затрат. Если новая ИИ-площадка требует модернизации подстанции или линии, возникает неприятный вопрос: платит только дата-центр, все потребители района или тарифная система в целом. Вокруг таких вопросов и появляются муниципальные конфликты, моратории и споры о «справедливой» цене подключения.
Что это значит для русскоязычной аудитории
Для России и соседних рынков полезно смотреть на эту историю заранее. Когда растёт спрос на ЦОДы, облака, инференс и локальные ИИ-сервисы, узким местом становится не только наличие серверов. Нужны площадки с сетью, подстанциями, охлаждением, резервированием и понятными сроками подключения.
Это особенно важно для менеджеров и инженеров, которые планируют ИИ-инфраструктуру. В финансовой модели дата-центра нельзя ограничиться ценой GPU и электричества за кВт·ч. Нужны вопросы к сетевому присоединению: какая доступная мощность, как считаются пики, есть ли требования к качеству электроэнергии, что происходит при аварии, можно ли участвовать в demand response, кто оплачивает усиление сети.
Крупные ИИ-кластеры постепенно становятся не просто IT-объектами, а участниками энергосистемы. Это неприятно для тех, кто привык считать дата-центр «потребителем за счётчиком». Но именно так тема будет развиваться: чем плотнее вычисления, тем важнее разговор между инженерами дата-центра, энергетиками и регулятором.
Что смотреть дальше
Первый индикатор - появятся ли у сетевых операторов новые требования к профилю нагрузки дата-центров: ramp rate, ride-through, качество электроэнергии, обязательная телеметрия. Второй - как быстро data center flexibility станет не презентацией, а частью договоров на подключение. Третий - будут ли операторы ИИ-инфраструктуры показывать больше данных о реальном потреблении, а не только красивые заявления о «зелёной энергии».
Главный вывод простой. ИИ-дата-центры и энергосети теперь связаны не только через мегаватты. Связь проходит через динамику нагрузки. Если её не учитывать, можно построить много compute и всё равно упереться в сеть.
Источники
- IEEE Spectrum: AI’s Volatile Power Use Quietly Tests Grid Limits, июль 2026 года.
- IEEE Spectrum: Power Buffer Protects Grid From Data Centers’ Wild Load Swings, 29 апреля 2026 года.
- NERC: Assessment of Gaps in Existing Practices, Requirements, and Reliability Standards for Emerging Large Loads, март 2026 года.
- IEA: Energy demand from AI, отчёт Energy and AI, опубликован 10 апреля 2025 года.
- IEA: What the data centre and AI boom could mean for the energy sector, 18 октября 2024 года.
